斜管填料安裝方法和步驟
發布時間:2019-06-24 瀏覽
316次 文章來源本站
準備工具:
電洛鐵200W-250W
將電洛鐵通電5-8分鐘預熱
一、沉淀池底部排泥管安裝
斜管沉淀池安裝順序一般從底部開始,先完成*底部的排泥管道系統的安裝,確保排泥管道開孔符合設計要求、固定牢靠,檢查無誤后,才允許進入下一道安裝工序。
根據六角蜂窩斜管填料沉淀池填料支架安裝施工圖,先將填料支架安裝到位,檢查所有焊接結點牢靠、支架強度足以承受填料重量,并在支架表面完成防腐處理;
三、六角蜂窩斜管填料燙接

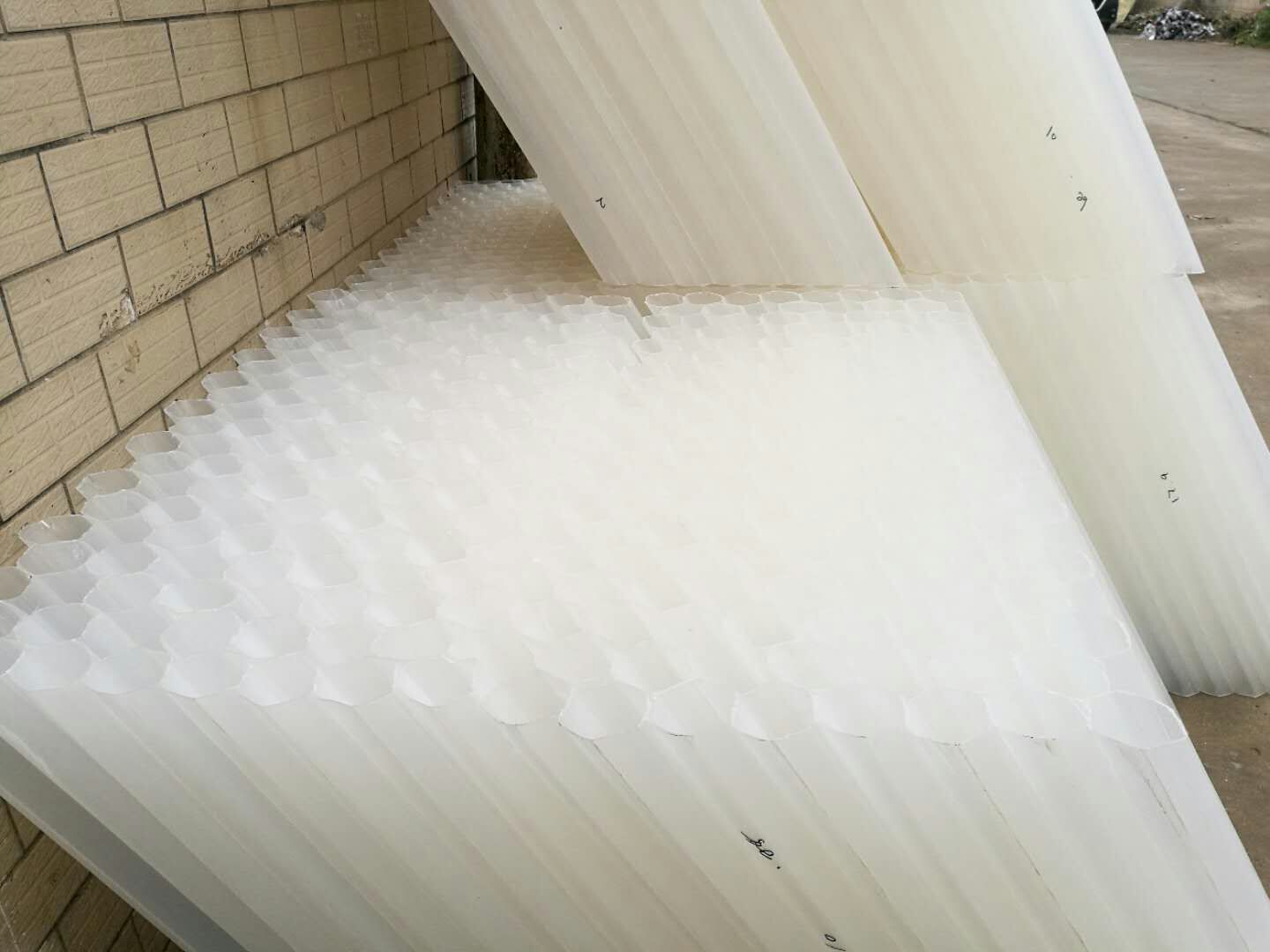

按斜管填料的燙接方法將每一個斜管填料包裝作為一個單獨的燙接單元,一個單元完成燙接后為1m2,燙接完成后在場地上整齊堆放(保留少量的散片備用)。
四、六角蜂窩斜管填料池內組裝
將燙接后的填料單元在填料支架上部自左向右進行組裝。始終保持60°角不變,每一單元順序組裝時要適當壓緊,組裝到*右側時若尺寸不是正合適,需要根據尺寸用散片斜管填料燙接后進行組裝直至全部到位。
五、六角蜂窩斜管填料上部固定
由于斜管填料比重為0.92略小于水,斜管填料在池內組裝到位后需要在填料上方自左向右方向拉上φ10mm的圓鋼進行加固(每個單元填料上部要求有兩根圓鋼通過),圓鋼兩端在沉淀池池壁上可靠固定,安裝圓鋼后可以很好地防止斜管填料在初期使用時有可能發生的松動上浮現象,圓鋼采用環氧煤瀝青防腐。
六、斜管沉淀池運行調試
1、檢查進水是否均勻,不得對沉淀池造成沖擊,影響沉淀效果;
2、調整出水堰槽高低及水平度至合適,保持出水均勻;
3、經過以上施工工序,至此斜管沉淀池填料安裝已經全部完成。正常投入使用后需要根據進水中懸浮物濃度情況確定排泥周期,注意及時排泥,確保斜管沉淀池始終保持良好的運行狀態及令人滿意的出水水質。
一、現場準備
1、燙接電源、電纜準備;
2、準備好200W電烙鐵1支;
3、操作人員到位、監護人員到位;
4、斜管填料燙接完成后體積龐大將占很大空間,提前預留堆放場地;
二、燙接操作
1、打開斜管填料包裝,將**片斜管填料平放于地面,取第二片斜管填料置于**片填料之上,檢查斜管填料的切口,必須保證60°角、并呈六角蜂窩狀,檢查無誤后開始燙接粘接點;
2、在六角蜂窩兩端所有平面接點全部要燙接,兩側兩片平面合縫處要求燙接四點以上,在兩片斜管填料平面中間要求焊接四點以上,確保焊接牢固;
3、燙接時注意操作節奏,控制好溫度,燙接點數不得遺漏;
4、每一個斜管填料包裝作為一個單獨的燙接單元,燙接完成后在場地上整齊堆放;
5、中途休息一定要切斷電烙鐵電源,并且要安全放置;

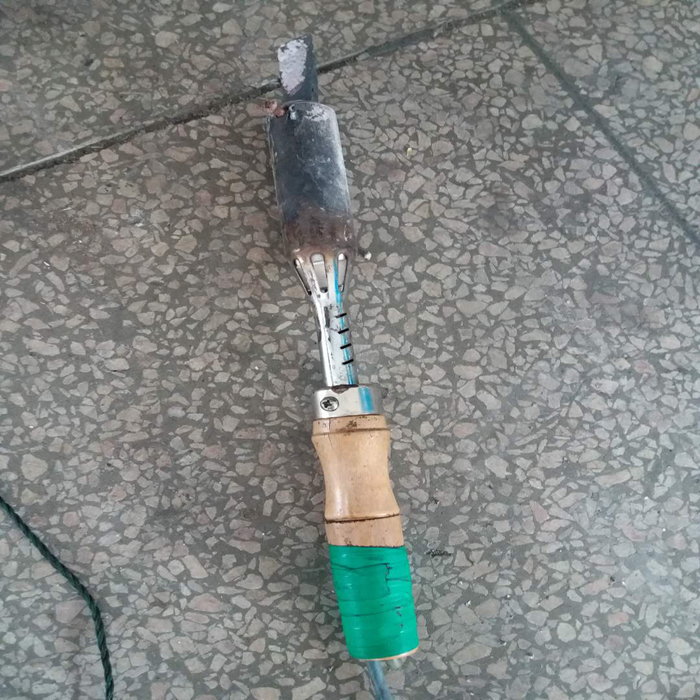

六角蜂窩斜管填料燙接工具
三、安全事項
1、在接點燙接時要求注意人生安全,防止?fàn)C傷、觸電;
2、燙接操作要求至少有兩人在場時進行,相互協助,配合操作;
3、燙接操作要求在空曠的場地上進行,施工時必須有監護人;
4、燙接場地上不得有易燃物品,并且必須有消防設施在場;
5、出現意外,及時上報,緊急情況及時報警。
